До 96%: регионы Казахстана ускорили подготовку теплосетей к зиме

305

К концу августа самые высокие темпы выполнения ремонтной кампании зафиксированы в Атырауской и Павлодарской областях, а также в Астане

До 96%: регионы Казахстана ускорили подготовку теплосетей к зиме Фото: AI Atameken Business

Подготовка теплоснабжающей инфраструктуры к отопительному сезону в Казахстане идёт с разной скоростью. На конец августа лидерами по выполнению планов стали Атырауская область - 96%, Павлодарская - 91% и Астана - 90%. В ряде других регионов работы пока выполнены менее чем на три четверти, передает inbusiness.kz со ссылкой на ranking.kz.

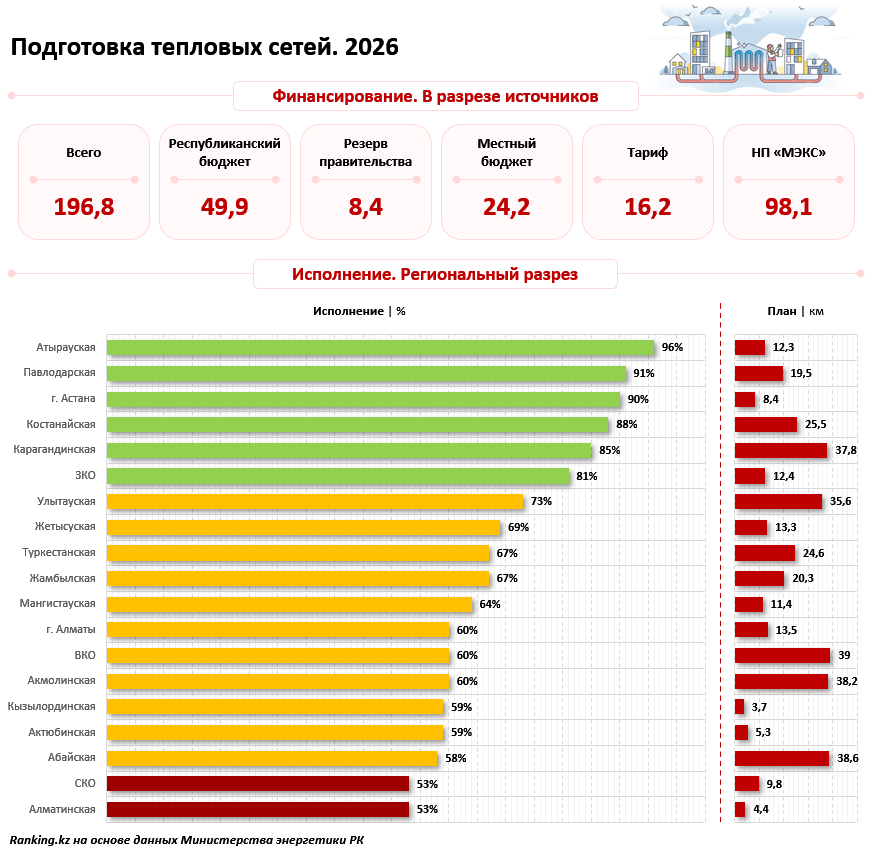

Темпы ремонтной кампании по обновлению тепловых сетей в регионах Казахстана заметно отличаются. По состоянию на конец августа наиболее близко к завершению запланированных работ подошли Атырауская область - 96%, Павлодарская область - 91% и Астана - 90%.

Высокие показатели также отмечены в Костанайской области - 88%, Карагандинской - 85% и Западно-Казахстанской - 81%.

В остальных регионах уровень выполнения планов пока не превышает 74%. Это свидетельствует о необходимости наращивать темпы работ до начала отопительного сезона.

Ожидается, что реализация предусмотренных мероприятий позволит постепенно сократить износ энергетической и коммунальной инфраструктуры. По итогам 2026 года износ электростанций планируется снизить с 53% до 52%, электрических сетей - с 66,2% до 65,7%, а тепловых сетей - с 50% до 48%.

Таким образом, подготовка страны к предстоящей зиме сопровождается увеличением объёмов ремонта и финансирования. Теперь ключевой задачей остаётся своевременное завершение всех запланированных работ. От их скорости и качества во многом будет зависеть надёжность теплоснабжения и стабильное прохождение отопительного сезона в регионах.

Читайте по теме:

202 повреждения: что ждет теплосети Павлодарской области

Telegram
ПОДПИСЫВАЙТЕСЬ НА НАС В TELEGRAM Узнавайте о новостях первыми
Подписаться
Подпишитесь на наш Telegram канал! Узнавайте о новостях первыми
Подписаться
