До начала нового отопительного сезона остается несколько месяцев, и энергетический комплекс Казахстана продолжает активную подготовку к периоду максимальных нагрузок. По всей стране ведутся ремонтные работы на электростанциях, тепловых и электрических сетях, формируются запасы топлива и реализуются инфраструктурные проекты, от которых будет зависеть стабильность тепло- и электроснабжения в осенне-зимний период, передает inbusiness.kz со ссылкой на министерство энергетики РК.
В комитете государственного энергетического контроля и надзора министерства энергетики состоялось очередное заседание Республиканского штаба по вопросам подготовки энергетического комплекса и инфраструктуры к отопительному сезону 2026–2027 годов.
Открывая заседание, председатель комитета государственного энергетического контроля и надзора Ержан Ертаев отметил, что обеспечение надежного прохождения предстоящего отопительного сезона остается одной из ключевых задач отрасли.
"Главная задача – обеспечить стабильное тепло- и электроснабжение населения в предстоящий осенне-зимний период. Для этого все ремонтные работы должны быть выполнены качественно, в полном объеме и в установленные сроки. Каждый руководитель предприятия несет персональную ответственность за результат", - подчеркнул Ержан Ертаев.
В ходе заседания были рассмотрены вопросы выполнения ремонтной кампании на электрических станциях, подготовки тепловых и электрических сетей, обеспечения устойчивой работы Единой электроэнергетической системы, накопления запасов топлива, газоснабжения регионов и организации перевозок угля.
Как было отмечено на совещании, масштабная ремонтная кампания ведется во всех регионах Казахстана в соответствии с утвержденными графиками.

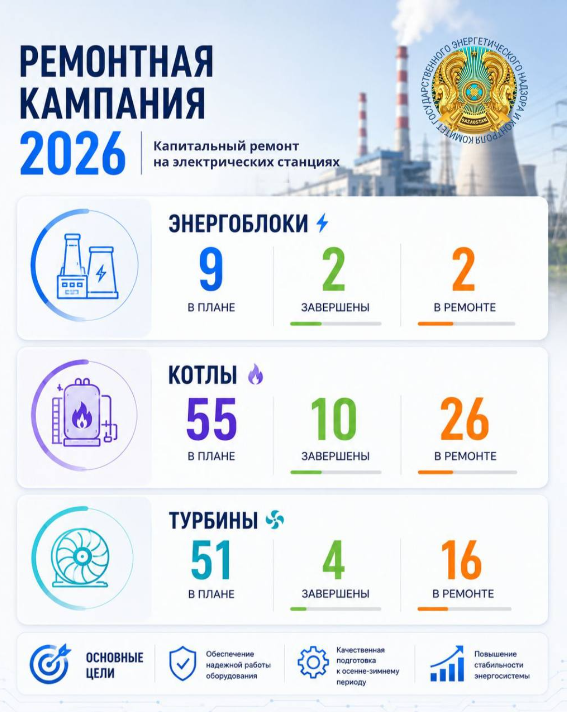

"На сегодняшний день на электрических станциях уже завершен капитальный ремонт 16 единиц основного оборудования. В их числе 2 энергоблока, 10 котлов и 4 турбины. Вместе с тем, значительный объем работ остается в активной фазе. В настоящее время ремонт продолжается на 2 энергоблоках, 26 котлах и 16 турбинах", - сообщили в минэнерго РК.

Параллельно ведется подготовка электросетевого комплекса. По данным штаба, уже отремонтировано около 4,8 тысячи километров линий электропередачи, 107 подстанций и 1065 распределительных пунктов.

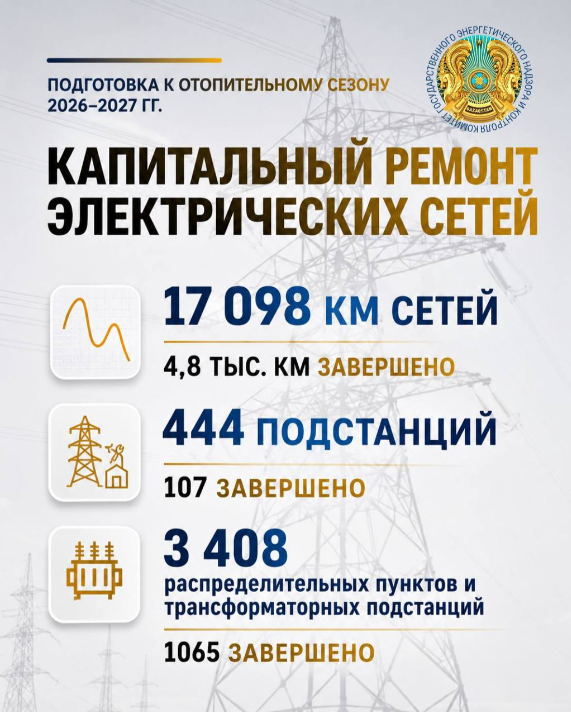

"При этом общий годовой план предусматривает ремонт 17 098 километров линий электропередачи, 444 подстанций и 3408 распределительных пунктов, что свидетельствует о масштабах проводимой работы", - отметили в ведомстве.

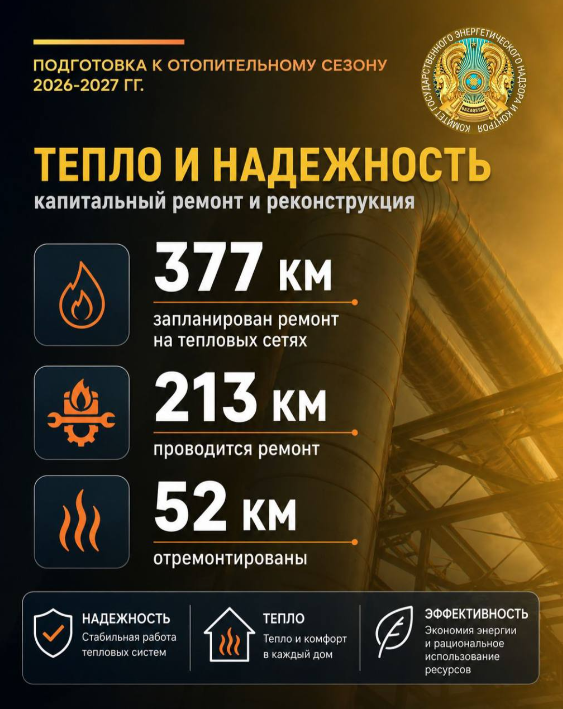

Продолжается и модернизация тепловых сетей. Из запланированных 377 километров реконструкции и капитального ремонта работы сегодня ведутся на 213 километрах сетей. Из этого объема 52 километра уже полностью готовы и введены в эксплуатацию.

Отдельное внимание участники заседания уделили объектам и регионам, где сохраняются риски по организации и срокам выполнения ремонтных работ. Руководители энергетических предприятий и представители местных исполнительных органов доложили о принимаемых мерах по обеспечению надежной работы объектов и своевременному завершению инфраструктурных проектов.
По итогам обсуждения руководителям предприятий и акиматам поручено принять исчерпывающие меры по устранению всех рисков и обеспечить безусловное выполнение запланированных мероприятий до начала отопительного сезона.
Энергопредприятиям поручено усилить контроль над техническим состоянием оборудования и обеспечить выполнение ремонтных программ в полном объеме. Акиматам, в свою очередь, необходимо принять меры для своевременного завершения работ на объектах теплоснабжения и электросетевого комплекса.
Кроме того, территориальным департаментам комитета государственного энергетического контроля и надзора поручено на еженедельной основе проводить мониторинг подготовки энергообъектов и обеспечивать оперативное реагирование на возникающие риски.
Подводя итоги заседания, Ержан Ертаев подчеркнул, что все мероприятия по подготовке к отопительному сезону должны быть завершены в установленные сроки, а ход подготовки обязан оставаться на постоянном контроле всех ответственных организаций.
Инфографика: министерство энергетики РК
Читайте по теме:
От ТЭЦ до подстанций: как Актюбинская область готовится к зимним нагрузкам
