Первая за полвека модернизация проходит на ТЭЦ-5 в Кентау

556

Сумма бюджетных затрат составила 12,9 млрд тенге.

Первая за полвека модернизация проходит на ТЭЦ-5 в Кентау Фото: акимат Туркестанской области

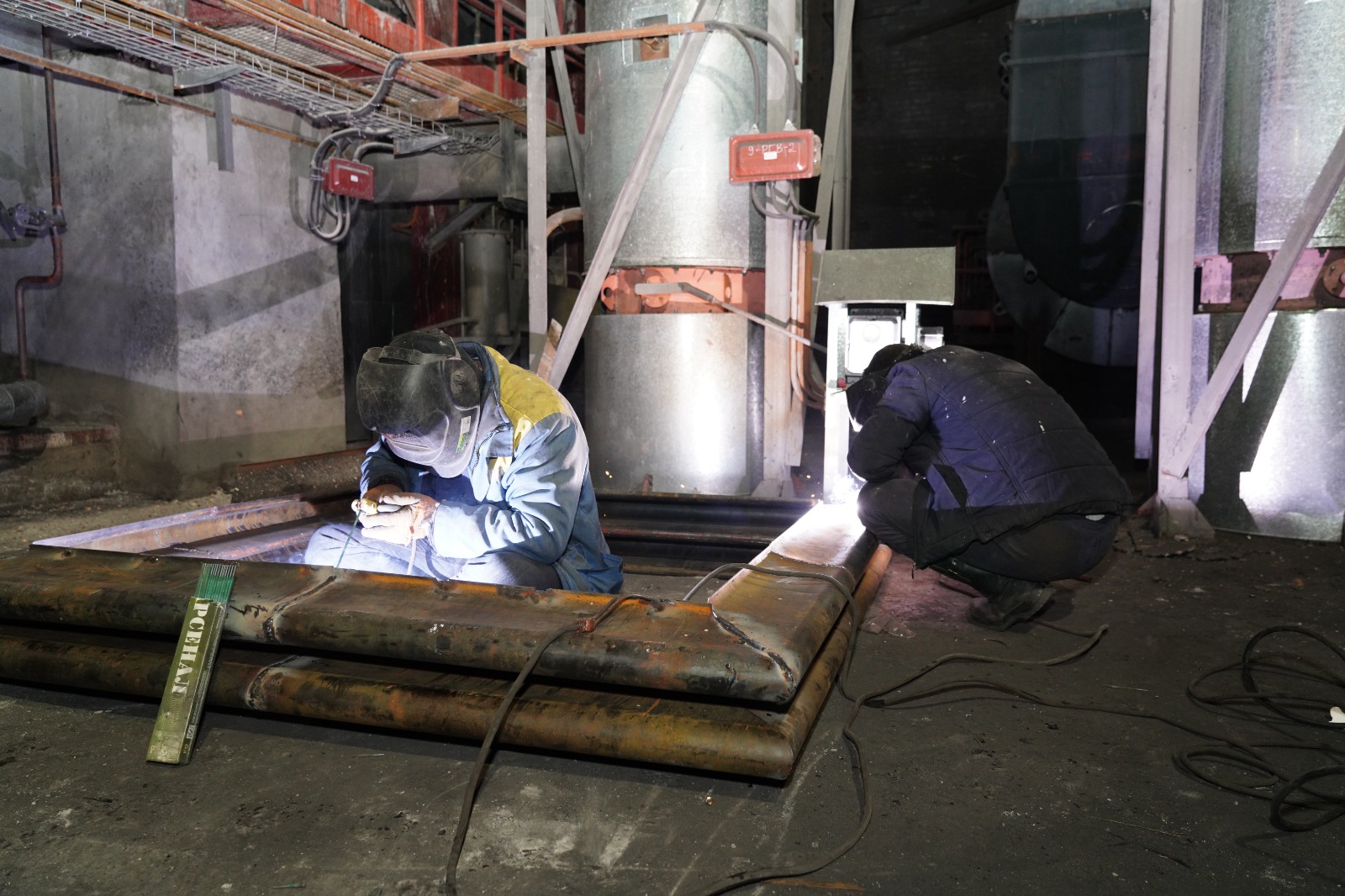

На проблемной ТЭЦ-5 в городе Кентау Туркестанской области завершается модернизация котлов, которая проводится впервые за 50 лет. На сегодня полностью прошли реконструкцию пять котлов, и на стадии завершения шестой. Сумма бюджетных затрат составила 12,9 млрд тенге, хотя ранее было анонсировано выделение 13,5 млрд, по факту выделили меньше, остальное взяли на себя спонсоры, пояснили в пресс-службе акимата, передает корреспондент inbusiness.kz.

Кентау полностью обеспечен теплом, утверждают власти, хотя  в прошлые зимы аварии и отключения на ТЭЦ-5 случались регулярно. Так было и прошлой зимой. Сообщалось, что оборудование станции изношено на 85%. Стоит отметить, что тепловая электростанция в Кентау была основана в 1934 году, а оборудование установлено в 1952 году.

При этом к центральному теплоснабжению в городе подключены 2 тысячи частных домов, 108 бюджетных учреждений, 347 многоэтажек и 441 коммерческий объект – всего 14 тысяч абонентов.

В апреле 2024 года в рамках поручения главы государства для обеспечения жителей Кентау и социальных объектов качественным теплом был разработан проект "Капитальный ремонт котлов №7, 8, 9, 10, 11, 12 Кентауской ТЭЦ". Для модернизации теплоисточников было выделено 9 млрд тенге из резервного фонда правительства. Еще 3,9 млрд тенге поступили из областного бюджета. При этом в капремонте на ТЭЦ-5 нуждались 8 котлов. Как объясняют в пресс-службе акимата региона, оставшимся двум провели текущий ремонт.

"На данный момент ведутся работы по реконструкции шести котлов. Из них пять уже прошли модернизацию, а последний котёл будет запущен в ближайшие дни. Кроме того, два котла прошли текущий ремонт: котёл №5 был отремонтирован за счёт бюджета, а котёл №6 – за счёт спонсорских средств ТОО "Қазақстандық Коммуналдық жүйелері", - отметили в акимате Туркестанской области.

Кроме того, ТОО "Қазақстандық Коммуналдық жүйелері" реализует проект расширения ТЭЦ-5 путем строительства новой газотурбинной электростанции через механизм государственно-частного партнерства. Ориентировочная стоимость проекта-140 млрд тенге. Период реализации: 2024-2027 гг.

Также была проведена полная техническая экспертиза около 300 километров тепловых сетей в регионе. Уровень износа тепловых сетей составил 49%. В Кентау проведена реконструкция 6,6 километра магистральных тепловых сетей. Кроме того, разработан проект реконструкции ещё 14,5 километра сетей, который направлен в министерство для получения бюджетного финансирования.

Ранее сообщалось, что на модернизацию ТЭЦ Риддера, Экибастуза, Кентау,  и Кокшетауской котельной в целом выделено  из республиканского бюджета 22 млрд тенге. В минэнерго ожидают, что из 19 аварийных ТЭЦ в 2025 году 11 перейдут в "желтую зону" средней степени риска.

Читайте по теме:

ТЭЦ в трех городах Казахстана построят на российский кредит

Почему казахстанцы вынуждены платить за устаревшие ТЭЦ и как это связано с ростом тарифов

Telegram
ПОДПИСЫВАЙТЕСЬ НА НАС В TELEGRAM Узнавайте о новостях первыми
Подписаться
Подпишитесь на наш Telegram канал! Узнавайте о новостях первыми
Подписаться
