Восстановить планируют и мазутное хозяйство, которое находится в аварийном состоянии, передает inbusiness.kz.
Узкое место
ТЭЦ Костаная нужно 7,3 тыс. тонн мазута, чтобы в случае перебоев с поставкой газа, как основного сырья для выработки теплоэнергии, переключиться на мазут. Сегодня в городе хранят лишь 4,1 тонны мазута. Из них примерно 60% для центральной теплоцентрали, остальное для ТЭЦ-2 и котельной № 3. Это три самых крупных теплоисточника в городе.
Дополнительно, в основном в новых жилых районах, действует 13 малых котельных блочно-модульного типа.
"Для обеспечения необходимого 10-суточного запаса топлива, а это 7335 тонн, в ближайшее время будет заключен договор с АО "НК "КазМунайГаз" на приобретение дополнительно 3227 тонн. На эти цели из бюджета выделено 467,5 млн тенге. Ориентировочный срок поставки мазута производства АНПЗ – октябрь. Купить планируем по 115 тыс. тенге за тонну", – отметил руководитель отдела ЖКХ, пассажирского транспорта и автодорог акимата Костаная Азамат Бегалин.

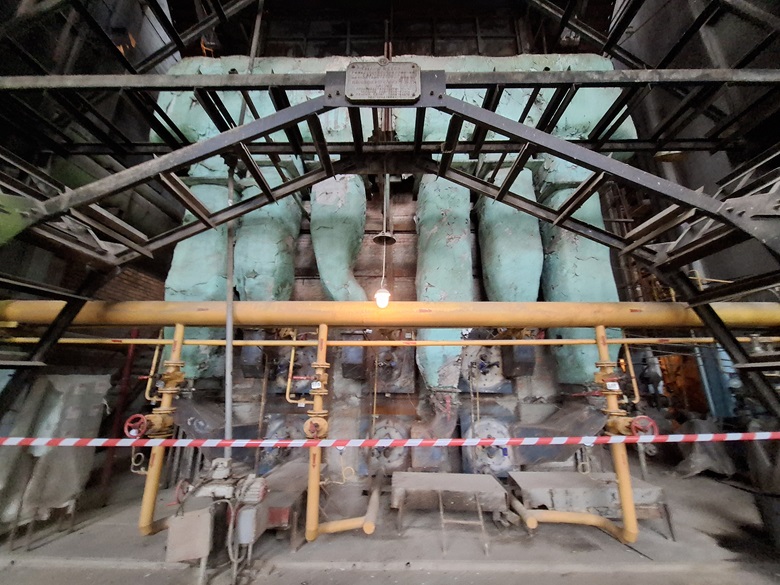

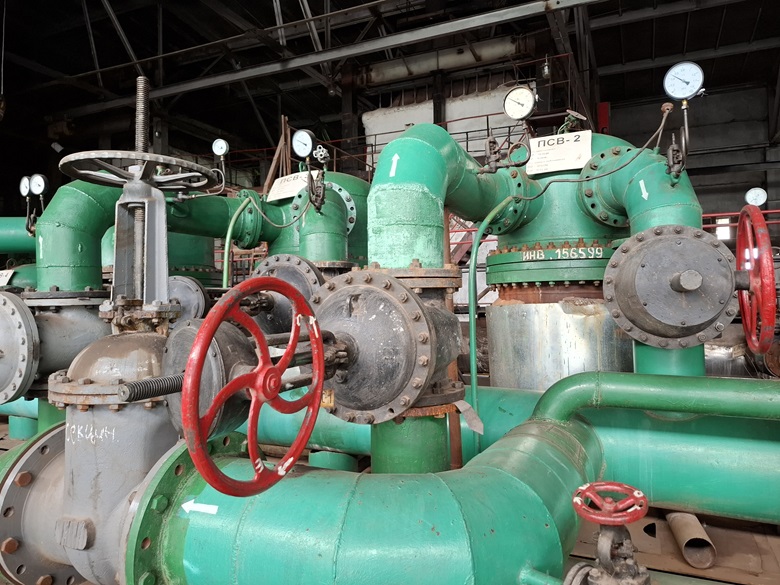

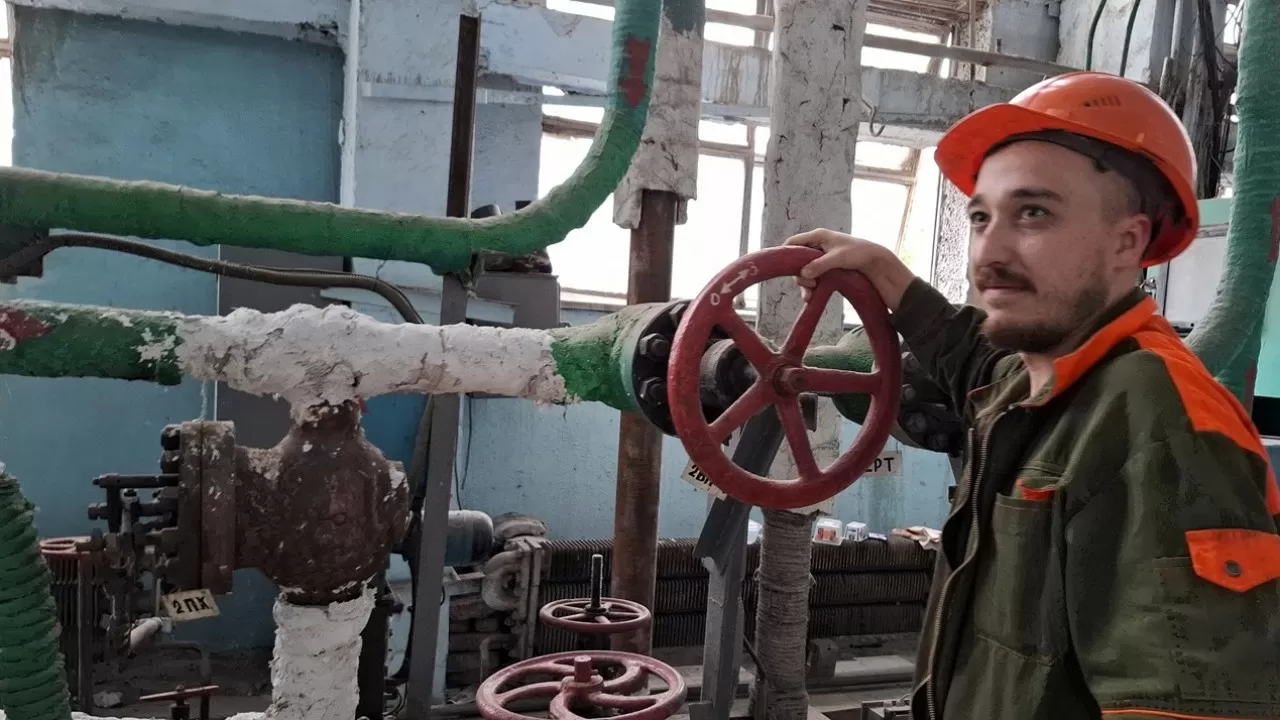

Однако само мазутное хозяйство находится в аварийном состоянии. Речь как об оборудовании, так и о шестикилометровом мазутопроводе. Сам "диагноз" поставили еще в 2018 году, однако ремонт только планируют.
По предварительным данным, деньги на реализацию проекта запросили в областном бюджете. На реконструкцию нужно почти 1,5 млрд тенге. Если траты поддержат, то уже в конце 2024 года городские власти намерены провести госзакупки, а ремонт начать в начале 2025-го.
У малых котельных в качестве резервного обозначено дизельное топливо. У шести из 13 котельных есть специальные емкости для его хранения. Вопрос с покупкой также решили. На приобретение 634 тонн топлива направят 243 млн тенге.
Больше энергии
Износ самой центральной ТЭЦ составляет 66%. Другие два крупных теплоисточника, ТЭЦ-2 и котельная № 3, износились примерно наполовину. Положение центральной теплоцентрали усугубляет еще и высокая нагрузка. Свободной мощности в центре города практически нет, хотя последние проекты по модернизации оборудования и теплосетей позволяют нивелировать этот вопрос.
Сегодня власти города ищут средства на разработку технико-экономического обоснования для реализации проекта по увеличению мощности центральной ТЭЦ. Однако пока ни возможный прирост по выработке гигакалорий, ни сроки реализации не озвучивают. Специалистам прежде надо будет изучить технические возможности существующих зданий разместить дополнительное оборудование либо заменить изношенное существующее.
А вот нарастить выработку электроэнергии, в том числе для собственных нужд, уже точно можно. Технико-экономическое обоснование стоимостью 41,1 млн тенге уже разрабатывают. По задумке ТЭЦ сможет вырабатывать до 24 МВт против нынешних 12 МВт.
Добавить мощности хотят и ТЭЦ-2, что расположена в районе КСК. Здесь также активно развивается жилищное строительство. Эту теплоцентраль планируют дооснастить более производительными насосами и прочим вспомогательным оборудованием. Речь о затратах в размере 500 млн тенге.
Такие затраты оправданы, потому что ТЭЦ-2 является подстраховкой для центральной ТЭЦ. Потому что благодаря реализованным ранее проектам теперь может взять на себя часть нагрузки в случае аварии или каких-то технических сбоев.
На перспективу
В акимате также отметили, что ждут финансирования по 10 проектам на общую сумму 9 млрд тенге. Две трети средств пойдут на замену почти пяти километров магистралей на шести участках.
Каждый из проектов либо одобрен антимонопольным ведомством в рамках тарифной сметы, либо профинансирован из местного бюджета. Часто речь об областной казне, но немало вкладывает в отопительную систему Костаная и республика. Однако быстрого снижения износа, несмотря на внушительные вливания, ждать не стоит. Часть сетей стареет быстрее, чем ожидалось. В пример можно привести микрорайон Аэропорт, где неверно выбранные поначалу материалы для магистральных и разводящих сетей привели к быстрому износу. Причиной стали залегающие близко к поверхности земли грунтовые воды.
В целом в костанайской теплокомпании говорят о том, что отопительный сезон готовы начать в срок. Все ремонтные работы, а часть объектов еще не завершили, обещают "добить" в ближайшие недели. Дело останется только за благоустройством, но и эти виды работ планируют завершить до морозов.
Коммунальщики отмечают, что ремонтов могло бы быть и больше, но потребители задолжали более 1,2 млрд тенге за услуги по подаче отопления и горячей воды. Причем год от года сумма растет. Одни объясняют это ростом тарифа с средней суммы начисления, другие – снижением культуры платежей.
