Управление энергетики и ЖКХ акимата Костанайской области официально прокомментировал ситуацию, где подробно изложил суть и хронологию вопроса, передает inbusiness.kz.
26 декабря 2019 года заключен договор с подрядной организацией ТОО "Азияэнергопроектмонтаж" на проведение строительно-монтажных работ по проекту "Реконструкция системы теплоснабжения г. Аркалык" СМР на сумму 7,4 млрд тенге.
29 декабря 2021 года объект введен в эксплуатацию. Все виды работ подрядной организации, предусмотренные проектом завершены в полном объеме.
После чего, заключен договор на проведение пусконаладочных работ. Завершение пусконаладочных работ планировалось в 2022 году. Однако в связи с дополнительными неучтёнными работами в проекте, договор был продлен до 1 ноября 2023 года.
"Все дефекты при проведении пусконаладочных работ, выявленные контролирующими органами и экспертными организациями, устранены в полном объеме за счет средств подрядной организации. В июле т.г. планируется провести запуск котлов для испытания работы турбоагрегата, который был установлен в 2020 году мощностью 2,5 МВт для покрытия собственных нужд", - говорится в сообщении.

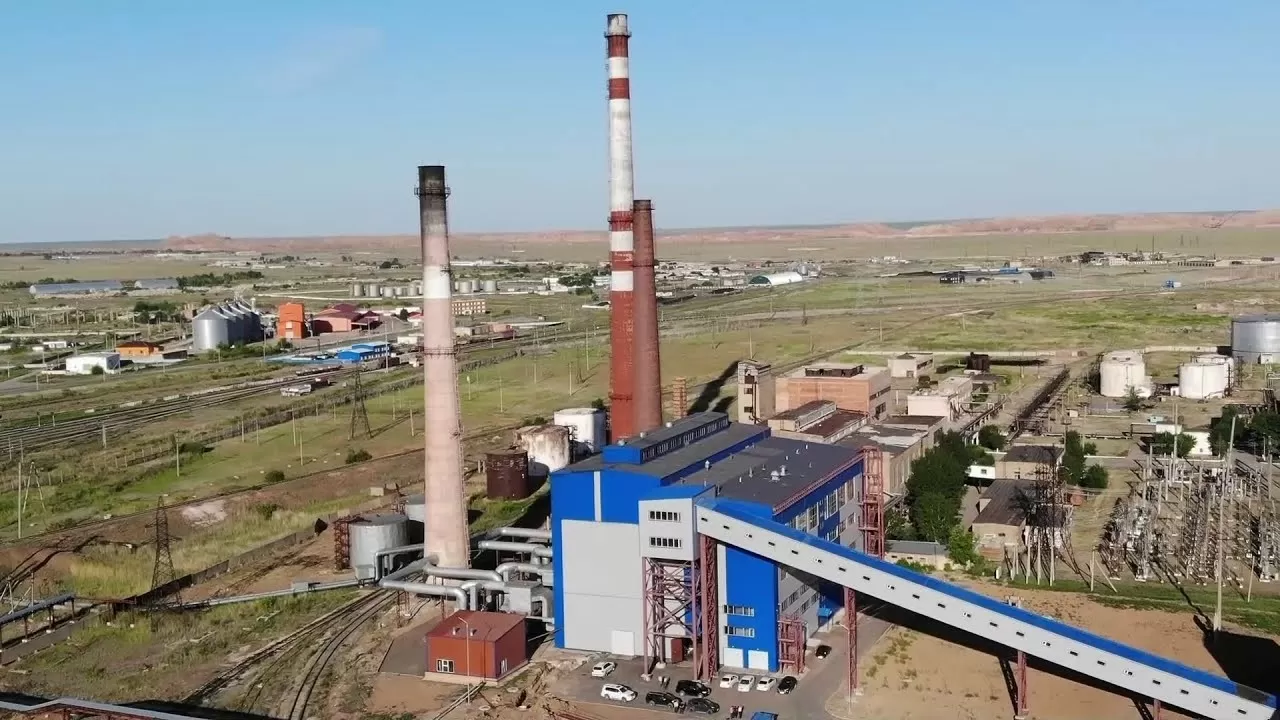

В целом отопительный сезон 2022-2023 гг. прошел в штатном режиме. На новой ТЭЦ (уголь) работали водогрейные котлы, паровые котлы периодически приостанавливали в рамках пусконаладочных работ.
В сентябре планируется получить паспорт готовности на новый теплоисточник на предстоящий отопительный сезон (уголь).
Стоит отметить что строительство новой ТЭЦ на угольном топливе позволило снизить затраты на приобретение топлива в несколько раз.
