Аксу в Павлодарской области может остаться без тепла: как 11 млрд тенге ушли в долгострой

6875

В очередной отопительный сезон горожане будут получать тепло с местного завода.

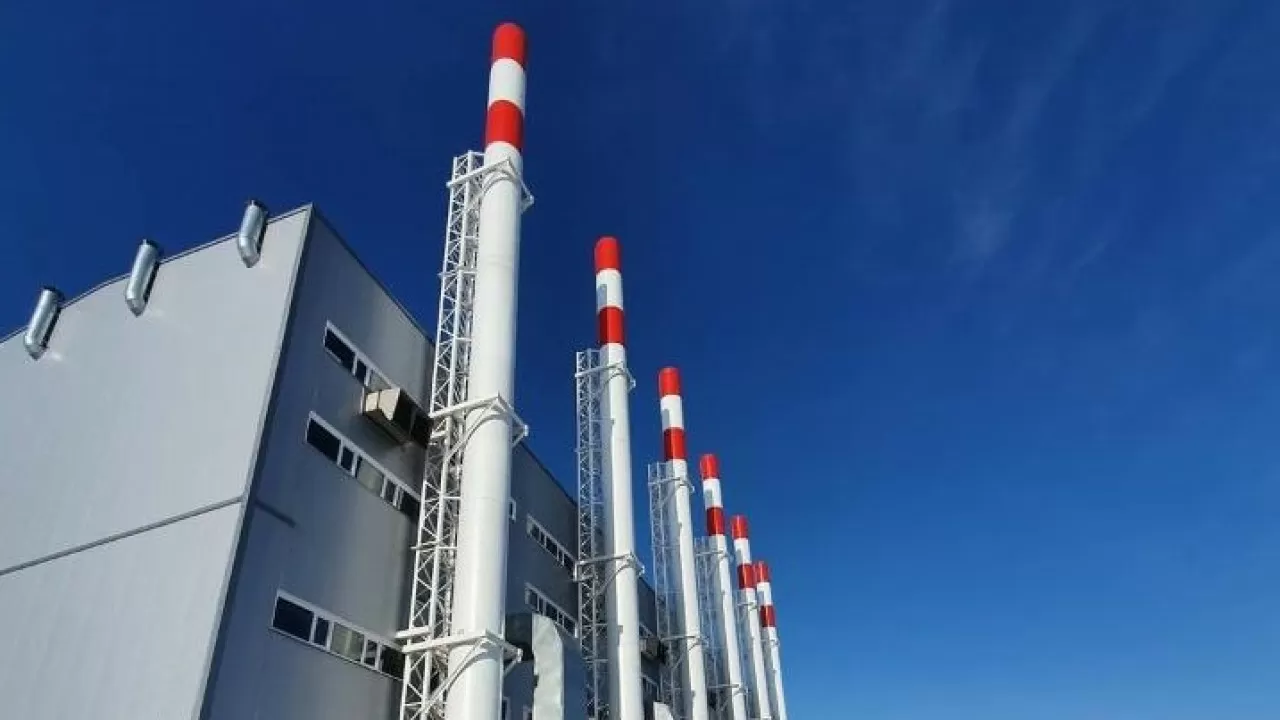

Аксу в Павлодарской области может остаться без тепла: как 11 млрд тенге ушли в долгострой Фото: пресс-служба акимата города Аксу

В городе Аксу котельная, которую начали строить еще шесть лет назад, до сих пор не введена в эксплуатацию, передает inbusiness.kz. Проект городской котельной мощностью 180 гигакалорий был разработан в 2015 году по инициативе тогдашнего акима Аксу Булата Бакауова. Город постоянно разрастается, а котельная местного завода ферросплавов также уже обветшала и в скором времени может не справиться с нагрузкой.

В 2017 году из республиканского бюджета было выделено 1,862 млрд тенге. Через год из республиканского и областного бюджетов было выделено еще 6,122 млрд тенге, а в 2019 году еще более 2,8 млрд тенге. Всего за это время на строительство аксуской котельной было затрачено почти 11 млрд тенге. Хотя основные работы завершены, котельная стоит без эксплуатации примерно три с половиной года. По ходу пуско-наладочных работ вскрывались  проблемы то со сгоранием топлива, то с забивающейся в трубах золой. В начале нынешнего года аким Павлодарской области Асаин Байханов вовсе поручил изучить целесообразность остающегося бездействующим проекта.

Согласно технической спецификации, новая котельная должна выдавать 180 гигакалорий. На пике Аксу потребляет 182 гигакалории, то есть фактически этой мощности должно быть вполне достаточно, говорят чиновники.

Еще одна проблема заключается в том, что генеральный подрядчик установил в котельной дробильные установки, которые отсутствовали в проектно-сметной документации, прошедшей государственную экспертизу. При этом без дробилок котельная работать не может. В том числе по этой причине местные власти до сих пор не могут принять объект.

По словам акима Павлодарской области Асаина Байханова, в данный момент есть два варианта. Либо подрядчик готовит все так, как предусмотрено проектом, либо вносит изменения в проект, чтобы узаконить изменения. Подрядчики решили вносить изменения в проект и уже подали заявку на корректировку для их включения в проект. Проект может выйти из корректировки ближе к концу октября.

Напомним, несколько месяцев назад проект раскритиковал министр энергетики Алмасадам Саткалиев.

"По Аксу видения нет, поскольку технология там непонятная. Дробильные установки подрядчик ставит за свой счет, которые не были предусмотрены. Будут они работать или нет, тоже никто пока сказать не может. Там есть проблемы с проектированием и с исполнением работ".

Также и председатель Высшей аудиторской палаты (ВАП) РК Наталья Годунова высказала далеко на самое лестное мнение об аксуской котельной. По ее словам, проект некачественный и слишком дорогой. Что по цепочке приводит к следующей проблеме – высокая себестоимость выработки тепла. А значит, и для населения тариф, по всей видимости, будет не маленьким, только если его не начнет субсидировать государство.

В любом случае городская котельная не будет готова к использованию в предстоящий отопительный сезон. В этом году аксуцам вновь придется отапливаться через котельные ферросплавного завода.

Ранее сообщалось, что долгостроем котельной в Аксу озаботились парламентарии.

Telegram
ПОДПИСЫВАЙТЕСЬ НА НАС В TELEGRAM Узнавайте о новостях первыми
Подписаться
Подпишитесь на наш Telegram канал! Узнавайте о новостях первыми
Подписаться
